近日,福建安装厦门机电工程分公司承建的生物医药港及欧米克二期供热管道项目先后完成全线蒸汽吹扫、土建部分竣工验收等关键节点,为后续项目供汽投运奠定基础。

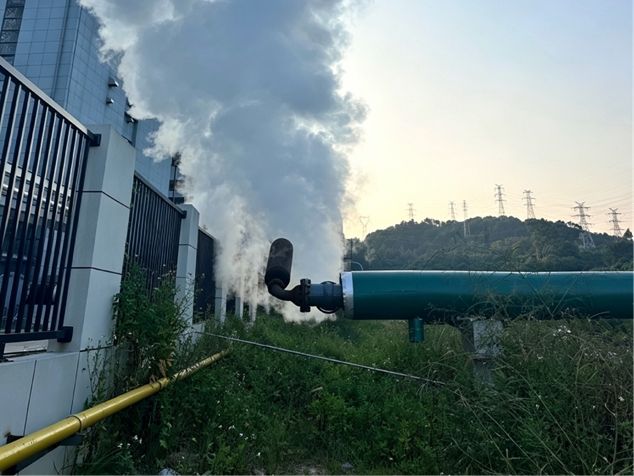

本次吹扫范围从海发环保已建成分汽缸至欧米克二期全线管道,管线总长约1900余米,均为架空敷设,采用蒸汽连续吹扫方式,清除管内焊渣、铁锈等杂物。作业前,项目部制定专项吹扫方案,建设、设计、监理等多方协同确认方案,逐项落实水压试验以及支吊架、临时排汽管线、消音器检查调试,对精密仪表采取隔离保护,划定100米安全警戒区,组织全员安全技术交底,并落实应急保障与降噪环保措施。施工现场严格执行暖管升温、巡检监护、连续吹扫流程,严控温升速率,实时监测管道及支吊架运行状态。经连续两次打靶检验,各项指标均符合规范要求,整个吹扫过程安全可控,未发生安全事故。

同时,项目部组织开展土建部分竣工验收工作,现场成立观感质量、实测实量、资料核查三大专业小组,针对管墩柱、钢结构桁架、钢梁等分项工程开展全方位检查,逐项核验全套工程档案。在施工期间,项目部严把施工工艺关口,强化现场过程管控,严格按照设计图纸开展施工作业,紧盯混凝土浇筑质量、钢结构防腐涂装、构件安装精度等关键工序,常态化开展现场质量巡检与隐患整改,及时推进工程资料收集整理,做到施工实体与内业资料同步完善。经综合评审,验收组一致认定该项目单位工程实体质量符合设计及规范要求、工程资料完整规范,同意通过土建部分竣工验收。
该项目位于厦门市海沧新阳工业区,属于园区重点能源配套工程,建成投用后,将向园区企业稳定输送蒸汽,完善区域供热配套。下一步,项目部将乘势而上,持续压实安全质量管理责任,细化施工计划,统筹各方资源,全力推进项目收尾工作,力争早日实现全线正式供汽投运,为地方园区高质量发展贡献省安力量。(本网综合)
