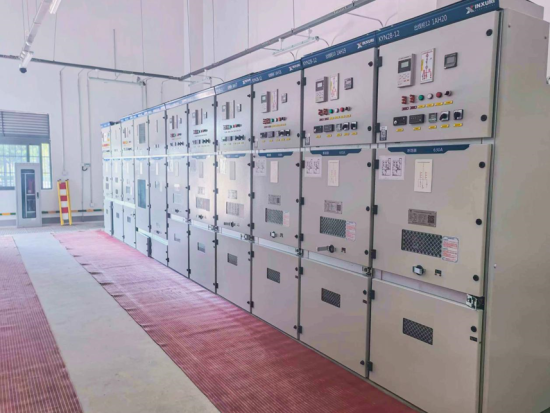

近日,福建安装三安公司承建的上杭环保科技产业园(一期)永久性变配电EPC总承包项目实现顺利送电,标志着产业园一阶段供电系统正式投入运行,为园区后续产业落地、企业入驻提供坚实可靠的电力保障。

项目建设期间,面临着交叉作业频繁、设备供货波动大、跨单位接口协调多、成本动态管控难等多重考验。针对各项挑战,项目团队精准谋划、靶向攻坚,全力保障一阶段工程优先投产。

在抢抓进度上,团队推行双进度管控模式,紧盯设计出图、设备到货、整体施工、送电验收四级关键节点,科学预留缓冲周期,有效对冲设备供货周期波动带来的不确定性;同步前置开展二阶段预留接口施工,实现分期建设的有序衔接。在协同联动上,针对外线接引工况复杂、参建单位交叉作业密集的难题,项目搭建分级协同机制,统筹建设、供电、外线施工等各方对接,厘清工作范围并以书面形式固化责任边界,大幅降低界面推诿与返工风险。在现场管控上,团队提前完成设备参数复核与送电模拟演练,为一次送电成功夯实基础;施工全程坚持“小管让大管、由下至上”管线排布准则,前置开展二阶段预留接口施工,巧妙规避后期施工对已投运设施造成干扰。在成本管控上,项目部锚定全过程成本管控主线,综合运用限额设计、原材料调价机制、动态核算等手段,兼顾一阶段投产需求与二阶段造价管控,有效化解原材料价格波动、地质条件变化、设计变更带来的成本压力。
征途不止,笃行不怠。下阶段,项目团队将持续抓实已投运供电系统运维保障、隐患排查与优化升级工作,稳步推进项目二阶段工程各项前期筹备,以高标准、高质量为上杭环保科技产业园点亮电力之光。(本网综合)
