中新网福建新闻6月3日电 (吴学生 张健锋)近日,位于福建省三明市建宁县伊家乡伊家村茅蓬寨的老区三明220千伏“大环网”项目瓦庄~饶山线路工程首基铁塔组立完成,标志着该项目由基础施工阶段全面转入杆塔组立施工阶段。

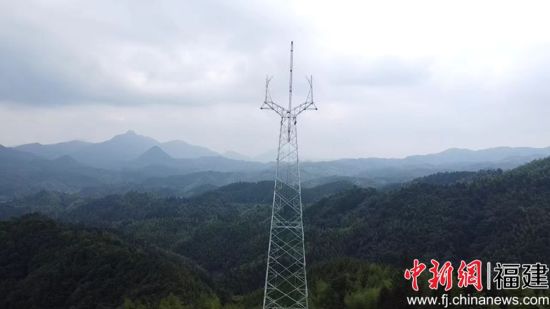

此工程起于宁化县220千伏瓦庄变,止于建宁县220千伏饶山变,途经宁化县、建宁县两县九个乡镇,包括宁化县城郊镇、济村乡等6个乡镇和建宁县溪口镇、里心镇等3个乡镇,新建铁塔211基,线路全长85.6公里。首基组立完成的铁塔属于工程的#149铁塔,塔高60米,重量达18吨,比原计划提早一个月时间落地。
由于线路全线位于山地区域,且跨越多个生态保护区和高标准农田,施工作业以露天野外作业为主,还需综合考虑春季多雨、山地复杂、生态保护、抢抓工期等多重因素,运输难、协调难、施工难、安全管控难是工程自2月底开工以来面临的主要困难与挑战。

“办法总比困难多。过程中我们坚决杜绝粗放式赶工模式,严把安全、质量关,创新推行多种工作法和管控机制,压减工期的同时确保项目高质量完成。”瓦庄~饶山220千伏线路工程业主项目部经理、临时党支部书记安典强如是表示。
施工作业过程中,他们采取业主、监理、施工“三方驻地”工作模式,每日召开调度协调会,复盘当日工程、分析存在问题、部署次日工作;属地配合协调上,他们成立项目部临时党支部,与当地县供电公司党委、涉及乡镇党委签订“三级联创”协议,发挥战斗堡垒作用,共同协调施工中青赔、交通运输、线路走廊低矮经济作物置换等工作。

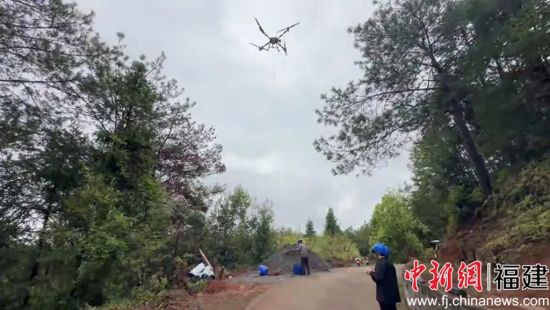

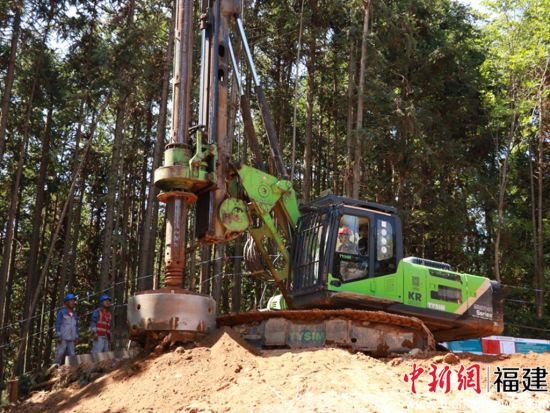

为了保护生态,他们创新绿色施工,大量采取轻型旋挖钻机、无人机、山地履带车、索道运输等机械化作业模式及“三联植被修复”工艺,兼顾工程推进与生态保护;安全管控上,他们采取主动式安全管理法,依托智慧工地系统强化现场安全全过程、可视化监管,针对每次作业,从技术、人员、设备上主动作为、深挖潜能,压降风险等级。
“山林中雨后的蚊虫特别多也特别毒,一天下来,脸上、脖子、手上会有不少的红疹,我们成了它们少见的‘口粮’了。”施工人员徐康调侃道。他自2月22日赶回工地投入紧张施工后,三个多月时间就回过一次家。
工地即家,工地即战场,不仅徐康是这么认为的,项目云集的业主、监理、施工等单位的265名工作人员也都是这么认为,他们用提早30天时间完成首基铁塔组立践行着当时动员会上“点亮老区,擦亮‘双满意’”的承诺。

“这项目利国利民,倾注着国家电网对老区苏区人民幸福生活和高质量发展的关爱,我们有义务也有责任举全镇力量配合项目早日建成投产。”建宁县伊家武装部长、属地协调负责人黄平如是说。(完)
