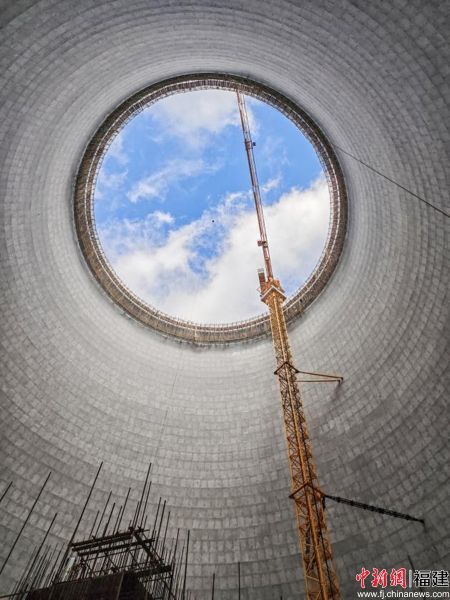

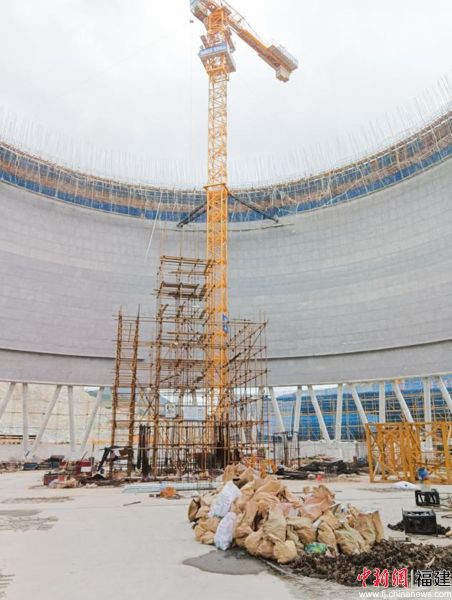

福建安装首例大型高空筒体工程——福建大东海煤气发电自然通风冷却塔顺利封顶

  中新网福建新闻1月30日电 近日,福建安装福州建筑安装分公司承建的福建大东海煤气发电项目迎来关键里程碑——高达106米的自然通风冷却塔核心构筑物成功封顶,标志着项目建设取得阶段性重大突破。

  尤为亮眼的是,该冷却塔是分公司乃至全公司首例双曲线现浇钢筋混凝土壳体结构大型高空筒体工程,淋水面积4500㎡,设计总高106米(喉部标高85米、进口标高8.8米)。项目团队创新应用施工工艺,积累了宝贵实战经验,形成可复制、可推广的成功范式,为公司开拓同类工程新领域提供了重要保障。

  作为公司首例大型高空筒体结构工程,该冷却塔的整体环形基础采用大体积混凝土浇筑,如何破解水化热温控防裂难题,成为项目启动后面临的首道核心技术挑战。针对这一难题,技术团队精准破局,通过优化混凝土配合比,选用低水化热混凝土,结合保温保湿养护严控内外温差≤25℃,全程监测温度、应力,杜绝贯穿性裂缝。在混凝土强度管控上,团队实施“试块送检+现场回弹”二次管控,严格执行分层浇筑衔接、拆模及吊装等工况强度要求,最终平衡质量与进度,为封顶奠定坚实基础。

  人字柱作为冷却塔的倾斜受力核心构件,其轴线、垂直度及柱顶标高的一致性控制难度极高,直接影响后续结构稳定性。项目团队通过预装拉环、精准布控点、流水施工法,严控柱身垂直度偏差,保障后续结构稳定。施工过程中,还面临山体爆破干扰、区域大风频发等严峻环境考验。对此,项目团队提前论证爆破风险并制定专项防护,有效规避爆破施工对冷却塔作业面的影响;在塔吊、作业平台等关键部位安装风速仪,建立天气联防联控机制,确保了施工安全与连续性。

  冷却塔的顺利封顶,为后续主厂房、管网系统等剩余工程的推进创造有利条件。下阶段,项目团队将乘势而为、攻坚克难,全力推进淋水构件安装、塔身景观彩绘等收尾工序,以“零质量缺陷、零安全事故”为底线,抢工期、提效率,确保项目按期投产见效。(完)
